初秋的北部湾畔,潮平海阔,风劲帆满。广西白龙核电项目现场机声隆隆,建设热潮涌动。随着第一罐混凝土顺着泵管稳稳注入核岛基坑,广西白龙核电2号核岛实现第一罐混凝土(FCD)浇筑——这标志着2号机组正式开工建设,白龙核电一期工程由单机组建设转入双机组全面建设新阶段。
岁月砺匠心,成长见初心。从1号机组的经验积淀到2号机组的精益卓越,白龙核电项目与全体建设者双向奔赴、共同成长。一路走来,广西核电携手各参建单位,在安全管理、质量控制、施工组织与工艺上持续复盘总结、迭代精进。一群人、一支队伍以敬畏之心、匠人之姿,在北部湾畔写下了属于核电建设者的成长答卷。

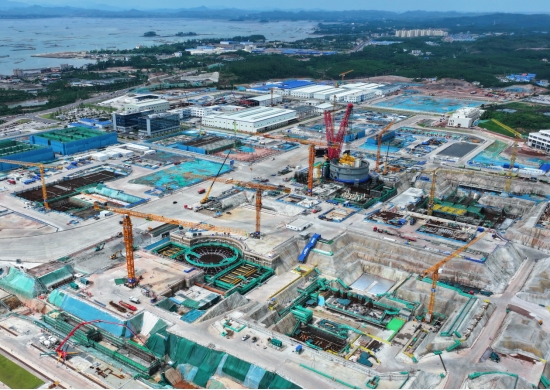

广西白龙核电项目俯瞰图。
一次就把事情做好,将342条经验,焊进每一寸钢筋里
核岛底板是整个核电站的“根基”,其质量直接关乎后续数十年运行的结构安全。2号核岛底板是名副其实的“超级工程”:浇筑方量达6637立方米,持续浇筑时长预计达58小时。在密集交错的上千吨钢筋网系里,还嵌装着684块埋件和88套高精度螺栓。螺栓的定位精准度要求极高,加之现场交叉作业频繁,操控难度空前。

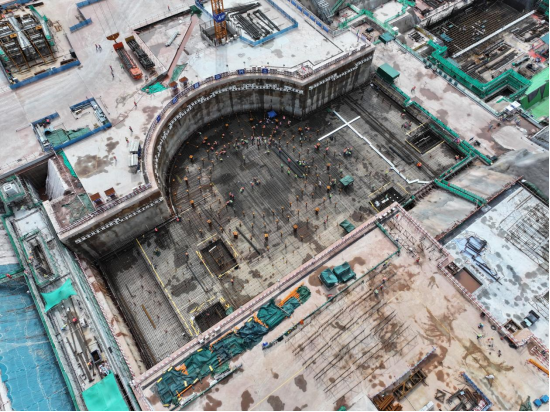

广西白龙核电项目2号核岛俯瞰图。
面对挑战,广西核电联合监理、总包、施工四方,把1号核岛建设与同行实践中的342条经验反馈逐条复盘,最终将217条优化措施精准植入施工方案的每一个环节。
2号核岛FCD指挥部里,灯光常常亮到深夜。团队围着图纸一遍遍推演:钢筋绑扎的顺序会不会影响埋件安装?混凝土浇筑的流线会不会造成冷缝?……所有风险被预判在前,所有难题被解决在先,确保“一次就把事情做好”。
此外,在2号核岛FCD预埋管道施工中,施工团队遵循“能模则模、应模尽模”原则,厂房外围焊口预制率达到66%,大幅减少现场焊接作业量。构建的五方联合见证质量管控体系,确保FCD前相关系统的256个焊口,以及379米管道布设工作的高质量完成。
一项项针对性措施背后,是白龙核电建设者对核电工程施工规律的深刻掌握和了解,更是对建设国优工程的执着追求。
一心啃下“硬骨头”,高温里守住混凝土的24℃
技术革新与工艺精进,是工程质量最硬核的底气。在2号核岛FCD的攻坚战场上,一个个创新方案破解了传统施工瓶颈,也沉淀下诸多可复制的“白龙经验”。
初秋的北部湾畔仍是高温天气,建设团队面临核岛底板混凝土浇筑温度控制的挑战。水泥在水化反应过程中会持续释放热量,混凝土浇筑入模温度须严格控制在26℃以内,否则极易造成内部温升过快、内外温差增大,进而增加温度裂缝风险。然而,眼下防城港外气温经常超过30℃,如何控制混凝土的温度,这给建设者们带来了极大的考验。
“热量从哪里来?温度在哪个环节上升?怎样把波动控制在允许范围内?”西部建设白龙核电项目部围绕几个核心问题请教专家、做试验。历时一个多月,在完成120余组混凝土试配,记录上千组数据,经过反复试验和参数优化后,混凝土平均出机温度最终可控制在18℃左右,入模实测温度可控制在24℃左右,并稳定满足不高于26℃的技术要求。“将温控关口前移至原材料端,并延伸至运输和入模环节。”技术团队找到了混凝土温控的破题之钥。
温度每降低1℃,背后都需要设备、工艺与数据的协同支撑。项目技术团队发现,骨料在混凝土中占比最大,是影响出机温度的关键因素。白龙核电项目引入风冷系统,通过向仓内持续输送冷风,将骨料温度控制在15~20℃;同时在骨料堆场设置遮阳与喷淋降温设施,减少阳光直射和环境热量输入,从源头压低混凝土初始温度。

混凝土骨料风冷系统。
在拌合环节,采用冰块和低温水替代常温拌合水,让混凝土“喝冷饮”进行物理降温。从搅拌站到施工现场,约2公里的运输路程同样设置温控防线,车辆装料前使用冷水预冷罐体,运输过程中采取罐体保温、罐口遮阳等措施,减少太阳辐射和运输过程温升。车辆抵达现场后,立即检测混凝土温度及工作性能,合格后方可入模,实现从出机到入模的无缝衔接。
在安装和大数据运用方面,白龙核电同样把科技创新贯彻工程建设中,中核华兴白龙核电项目部大力推行数字化应用与工装创新,通过基于BIM的三维模型对FCD全过程进行数字化预演,实现了材料“不落地”的全链条精准管控。针对大尺寸CR10环形桁架这一关键立体结构,他们打破传统,采用地面分片拼装、现场逐榀吊装的方案,将16榀模块精准就位,攻克了超大环形钢结构的标高与轴线精度难题。
一块块“硬骨头”被啃下,是白龙核电建设者们智慧和坚韧的结合,更是建设者们永不服输的精神表现。
一线党旗红,在党建赋能中厚植成长底色
2号核岛FCD攻坚战中,党建引领成了最坚实的堡垒。在广西核电“卓越龙核党旗红”党建品牌的指引下,“永红书记在一线”特色党建品牌、党员攻坚先锋队活跃在建设一线,将整个项目统成“一盘棋”,数千名建设者拧成“一股绳”,老党员立足岗位担当作为,新党员在实战锤炼中快速成长。
2号核岛施工涵盖土建、安装、测量等多个专业版块,现场作业人员多,施工体量大、交叉作业多、统筹难度高。如何实现统一指挥、高效运转,成为项目攻坚的关键难题。“多专业、大阵容的施工现场,唯有党组织牵头引领,才能统揽全局、凝心聚力、高效破局。”上海核工院白龙核电项目部2号核岛FCD党员攻坚先锋队队长戴玉龙说。
针对项目急难险重任务,项目部坚持“硬仗在哪里,党员队伍就冲锋在哪里”,专项组建党员攻坚先锋队。全体党员扎根岗位、坚守一线,像一颗颗铆钉紧固在各个关键施工节点,以高度的责任感和使命感扛起攻坚重任,全方位保障项目建设有序推进。
在2号岛基坑直立边坡钻孔及锚索安装施工阶段,现场土质结构不稳定、汛期天气多变、风雨天气频发,多重不利因素叠加,大幅增加了施工难度和安全风险,给项目推进带来极大挑战。“不管怎样,一定要如期拿下这个‘阵地’!”戴玉龙亲自带领先锋队员驻守现场,反复勘察研判、优化施工工艺、细化作业方案。经过十来天的奋战后,最终高质量完成了数百个边坡孔的钻挖和所有锚索的安装。
立足经验沉淀、提质增效,党员攻坚先锋队充分总结1号核岛施工建设中的成熟经验,结合2号核岛施工特点优化工艺、改进流程、细化标准,高效推进基坑钢筋绑扎、埋件布设等核心工序。最终顺利完成1369吨钢筋精准绑扎、924个埋件规范安装,相较1号核岛同阶段施工周期缩短20天,实现了施工效率与工程质量的双重提升。

2号核岛钢筋绑扎阶段。
FCD攻坚战场上,一名名党员就是一面面鲜红的旗帜,扎根阵地、坚守岗位、奋勇争先。有着32年党龄的老党员陈脉博,担任先锋队测量版块负责人,始终以身作则、率先垂范。“测量是工程施工的第一道关口、基础性工序,我是老党员,更要守好前沿关口、把好精准底线,关键时刻扛牢责任、靠前坚守。”在他看来,测量数据是工程施工的前提和依据,只有数据精准,后续施工才能有据可依、有序推进。在CR10模块钢筋绑扎攻坚的10天里,陈脉博驻守现场,全程跟进测量作业、现场指导施工、精准采集核对每一组数据,为工序高效推进、工程精准落地提供了坚实的数据保障。
和璞康是广西核电工程处核岛施工科的一名年轻党员,去年毕业后入职白龙核电项目。今年7月的台风“美莎克”,是他参加工作以来遇到的第一个台风。应急值班中,他深刻感到自己风险预判意识还有差距,思想上产生了不小压力。工程党支部书记吴永红敏锐察觉到这名年轻党员的情绪变化。他没有简单说教鼓励,更没有空洞安慰,而是找准契机,带着和璞康深入施工现场,耐心指出和璞康工作中的思维短板:“核电项目建设,就怕惯性化的大意。青年干事既要敢冲敢干,更要细心稳干。”前辈的点拨,让和璞康解开了心结。他主动沉下心来对照项目防台管理制度、核岛施工安全规范,补齐自身知识盲区和能力短板。在2号核岛FCD准备工作中,他把防台、防汛、安全防控等细节工作前置落实,始终谨记“宁可十防九空、不可失防万一”的准则,以更严谨、更沉稳、更务实的态度扎根岗位,在建设现场书写青年党员的担当。
一个班组一股力量,诠释核电建设者的初心与担当
一线班组是工程建设的细胞,也是匠心最生动的载体。在白龙核电项目现场,各参建单位深耕班组培育,一线队伍建设成效显著,“安全示范班组”“环保优秀班组”“文明施工先进班组”创建硕果累累,班组凝聚力、战斗力得到持续增强。
2号核岛CR10环形桁架模块是实现2号核岛FCD的关键前置物项,该构件外径超42米、总重144吨,尺寸参数严苛、组对精度要求极高,模块拼装就位的进度与质量直接关系着FCD节点能否按期实现。有着6年核电安装经验的张国一,牵头组建张国一班组,带领20名焊接精英,以一道道焊缝坚守核安全底线。技术团队多方论证,最终将整体拆分为16个单元模块,张国一带领的班组在地面完成焊接拼装,创新自制专用挂架简化高空连接工序。经过努力,班组顺利完成任务,保证了所有单元模块全部吊装到位,为FCD节点如期实现奠定了坚实基础。
在班组建设上,张国一主动扛起带头人责任,系统化完善班组管理制度,组织新工艺学习,20名焊工技能分层提升,打造了一支专业化、标准化核电焊接人才队伍,班组获评白龙核电项目首批“五星级班组”。“每一道焊缝都是有生命的,你对它用心,它就给你回报。”张国一这句朴实无华的话,道出了所有核电建设者的初心与担当。

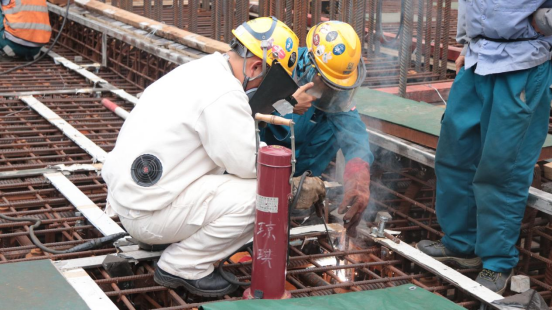

2号核岛现场焊接作业。
张国一焊工班的成员们,是七千多名白龙核电项目建设者的缩影。在白龙核电现场,有扎根钢筋班的“铁裁缝”,有精雕细琢的“测量工匠”,有随叫随到的“设备医生”。一个个班组攥成拳头,一股股力量汇聚成河,成为支撑工程高质量建设、行稳致远的坚实根基。
潮涌北部湾,风好正扬帆。从单机组建设到双机组并进,每一个节点的突破,都凝聚着全体建设者的日夜坚守与默默耕耘;每一次技术的精进,都镌刻着白龙核电人精益求精、笃行实干的初心。站在双机组全面建设的全新起点,广西核电将继续以匠心致初心,以奋进赴山海,为区域清洁能源高质量发展、守护绿水青山,源源不断注入龙核力量。
